Indulás!
Most, hogy a banki munka végetért egy időre, így kezdődhet az alapozási munkálat!
Felvettük a kapcsolatot egy kivitelezővel, aki ért ahhoz, hogy egy háznak milyen lábon is kell állnia, hogy megfelelően biztosítsa leendő házunk tartását a következő jóóóó sok évre!
Találkoztunk a tett helyszínén, átnéztük a terveket, mit mikor és hogyan fog csinálni. Később vátott pár szót a tervezővel is (aki az alapot tervezte). Előzetes becslések alapján 10 nap alatt meg kell hogy legyenek a ~150m2 terület sávalapozásával, betonozásával, mindennel (időjárástól függően)!
Miután kitöltöttük a szerződést, e-naplóban készítettem egy új főnaplót az alábbi két beállítással:
- Tevékenység leírása: Alapozás
- Építés jellege: Új építés
Majd a Főnaplóhoz feltöltöttem a szerződést PDF formában. Csak ezek után lehet az adott cég képviseletét meghívni a főnaplóhoz egy 'Új szerep felvitele' gomb megnyomásával:
- szükséges a cég NÜJ száma
- szerepe: Kivitelező - napijelentésért felelős
- szakág: Nem értelmezett (be kell ezt is állítani, különben hibát dob a kis drága')
- adószám értelem szerűen
- névjegyzéki számot listából dobja
Amint ezeket az ember kitölti és elmenti, úgy a másik fél azonnal kap egy üzenetet, miszerint meghívták a buliba.
A mi oldalunkon megjelenik az, hogy meghívtunk valakit:
Főoldalon van egy 'visszaigazolások' pont, amin belül 'küldött visszaigazolások'-ra kattintva meglátjuk a meghívott pácienseket. Az adott névre kattintva előjön a 'visszaigazolás kódja', amit a meghívott egyén fülébe kell suttogni, hogy tapsvihar közepette a saját felületén a meghívás elfogadásánál be tudja pötyögni. Csak így fér hozzá a dolgainkhoz.
Ezek után a kivitelező tud bejegyzéseket tenni a naplóba, szerepköröket kiosztani ésatöbbi.
Amint ezzel megvagyunk, át kell adni a munkaterületet az adott kivitelezőnek! Meg kell adni a kezdés dátumát, várhatóan hány napig fog tartan a munkálat. Ezekután a kivitelező máris neki láthat a tevékenységnek! A munka elkezdését követően a kivitelezőnek minden nap jelentéseket kell tennie arról, hogy hányan voltak aznap illetve, hogy milyen volt az időjárás. Ezt a főnapló/alnapló oldalán a 'Napi jelentés' fül alatt találjuk. Minden esetben az aktuális napra vonatkozó adatokat jeleníti meg a rendszer, így a dátum meletti nyilacskákkal lépegetve nézhetünk rá az előző napi dolgokra.
A kivitelezővel lebonyolított meghívás után érdemes a műszaki ellenőrrel is lejátszani hasonlóan a dolgokat, hogy később ne legyen ebből gond. (Merthogy sikerült telefonon keresztül megegyeznünk, hogy Ő lesz a műszaki ellenőrünk, és hogy kb hányszor milyen ütemezésben mikor megy majd ki ellenőrizni a dolgokat, ám ezt kb 1 hónap alatt sikerült megoldanunk, mert hihetetlenül elérhetetlen az illetékes! Elhiszem, hogy nagyon elfoglalt, de ettlő függetlenül néha visszajelezhetne, hogy miaf@kkvan!)
Miután megvoltunk a papírmunkával, a jómunkásemberek neki is álltak az alapnak sikerült végre csekély, de valamilyen eredményt elérnem a házat bontónál! Ugyanis történt az eset, miszerint elbontották a házat, kifizettem amit kikellett, ám a telken hagytak még vagy 20m3 sittet és földet vegyesen arra hivatkozva, hogy lehet jó lesz az még az alapba! Jó a f@&+mat lesz jó! Emberünket folyamatosan kerestem 2 hónapon keresztül, hogy legyen már kedves vigye onnan a megbeszélt dolgokat. Végül annyit elértünk, hogy utolsó nap (alapozás előtt 1 nappal) odafáradt és alrébb tologatta a dolgokat, hogy a jómunkásembereket nagyon ne zavarja. Így vele is kell majd még futnom pár kört...
Node, az alapozás:
- első nap kiszedték a terveknek megfelelő földet az érintett területről, és ha minden igaz még aznap a sávalapot ki is betonozták... ! A telek enyhén lejt a bejárat irányából (kb 50cm-t 30 méteren), így a megmozgatott föld mennyisége elborzasztó: nagyságrendileg 80m3-t tömör földet emeltek ki, ami kiszedve közel 100m3 lett...
- másnap nem sok minden történhetett, mert annyira nem volt kegyes az időjárás (hozzáteszem, hogy éjszaka már átcsapott minusz 2-3 fokba a hőmérséklet, míg nappal plusz 5-8 között alakulhatott végig a munkálatok során)
- negyednap már kész volt a beton réteg alatti homok/sóder tömörítése is
- ötödik nap a zsalukat szerelték fel mindenhova szintezve, pontosan
- hatodik napon megjött a betonkeverő, és kiöntötték a területet szépen, síkba.
Kész!
Hat nap alatt nulláról el is készültek a munkálatokkal. 1 hétig a zsalukat ott hagyják, majd felszedik és meg is vagyunk! 2 nap kötés után már járható a betonkolosszus, 3-4 hét után terhelhető is lesz.
Még a kitermelt föld a területen leledzik, ám ígéretet kaptam annak elszállítására! (megint egy ígéret...)
Közben fény derült 3 igen érdekes kérdésre is:
- az alap utcai felőli oldala 10cm-rel a talajszint felett van, ami megfelel a terveknek. Ám sajnálatos módon a terület emelkedése miatt a az alap túlvége a telejszint alatt van ~50cm-rel. Így a ház azon oldalára valamit ki kell találni, hogy az ott termelődő eső és talajvíz ne a beton alá folydogáljon és törjön utat a természet zöldségeinek, hanem szépen okosan a házat megkerülve máshol leljen végső nyughelyet. Vagy szintbe kell hzoni az alap első részével (ami megintcsak sok földmunka lenne), vagy a ház körül valami csatornaféleséget kell kialakítani.
- A terveinken szerepel egy 5m3-es esővíz tároló, amiben értelem szerűen esővizet szeretnénk tárolni :) - locsolási céllal. Nagy tartály a föld alatt egy szivattyúval, amiből vizet lehet nyerni a leendő kiskert javára. Node! Ez nem része az alapozási munkáknak. Nem feladata a gépésznek. Nem dolga a ház kivitelezőjének. Hanem... ?! Improvizálni kell majd, és kell találni valakit, aki ás egy nagy gödröt, elrejt benne egy hatalmas műanyag köcsögöt és beföldeli. Ki lesz ez? Mikor? Mennyiért?
- Szomszéd felőli kerítést mikor kellene felépítenünk? Ugye korábban a ház fala szolgált hasonló funkcióval, ám most nincs a két telek között gyakorlatilag semmi. Ezt is meg kell oldani valamikor, valahogyan, valakivel...
Ezekre nyilván nem volt korábban kitalált terv, improvizálni kell...
Node miközben ezek zajlódtak, sikerült a ház kivitelezőjével is leszerződnünk!
Átbeszéltük személyesen, hogy mi az ő vállalásuk, mit fognak elérni az építés során. Tisztáztuk az árakat, nyílászárók fajtáját, fizetési ütemezést, ésatöbbi. Az első utalást is megtettük az irányukba, ugyanis a nyílászárók rendeléstől számított szállítási ideje 60 nap körül alakul, így azokkal hamar el kellett kezdeni foglalkozni.
Lassan őket is meg kellene hívni a naplóba, hogy tudjanak okosakat írni bele.
Idő közben a NAV-tól kapott 'behívó' is értelmet nyert: a papíron található telefonszámot felhívva egy segítőkész hölggyel egyeztettem, miszerint neki ki kell menni az érintett telekre, csinál pár képet, dokumentál, majd küld nekünk egy 'határozatot' arról, hogy mit tapasztalt. Ezt a papírt 1 héten belül meg is kaptuk. A telek adottságain kíül sok új információt nem tartalmazott.
Amennyiben vállaljuk, hogy 5 éven beépítjük a területet, úgy nem kell a telek vételára után adóznunk. Vállaljuk!
Tapasztalatok az első fázis után:
- Minden kivitelezővel szerződést kell kötni!
- Minden szerződés PONTOSAN tartalmazza a vállalást! Ki, mikor, mit fog megcsinálni és mennyiért. Mi a vége a munkának?
- Lehetőség szerint úgy kell szerződni, hogy a teljesítés után kerüljön a megállapodott összeg kifizetésre! (minnél nagyobb százalékot kell hagyni a végére) Így ha az ember nem azt kapja amit kért, akkor van valami a kezében (lsd: bontás) (akad olyan kivitelező, aki előre kér valamennyit, akár 50%-ot is, esetleg lépésről lépésre egyre többet, van aki csak a legvégén az egészet egybe)
- Minden jómunkásembert hívni kell napi többször is addig, amíg meg nem csinálja azt amit ígért! Nem állapot az, hogy mindenki tologatja halogatja a teljesítéseket...
juppiii

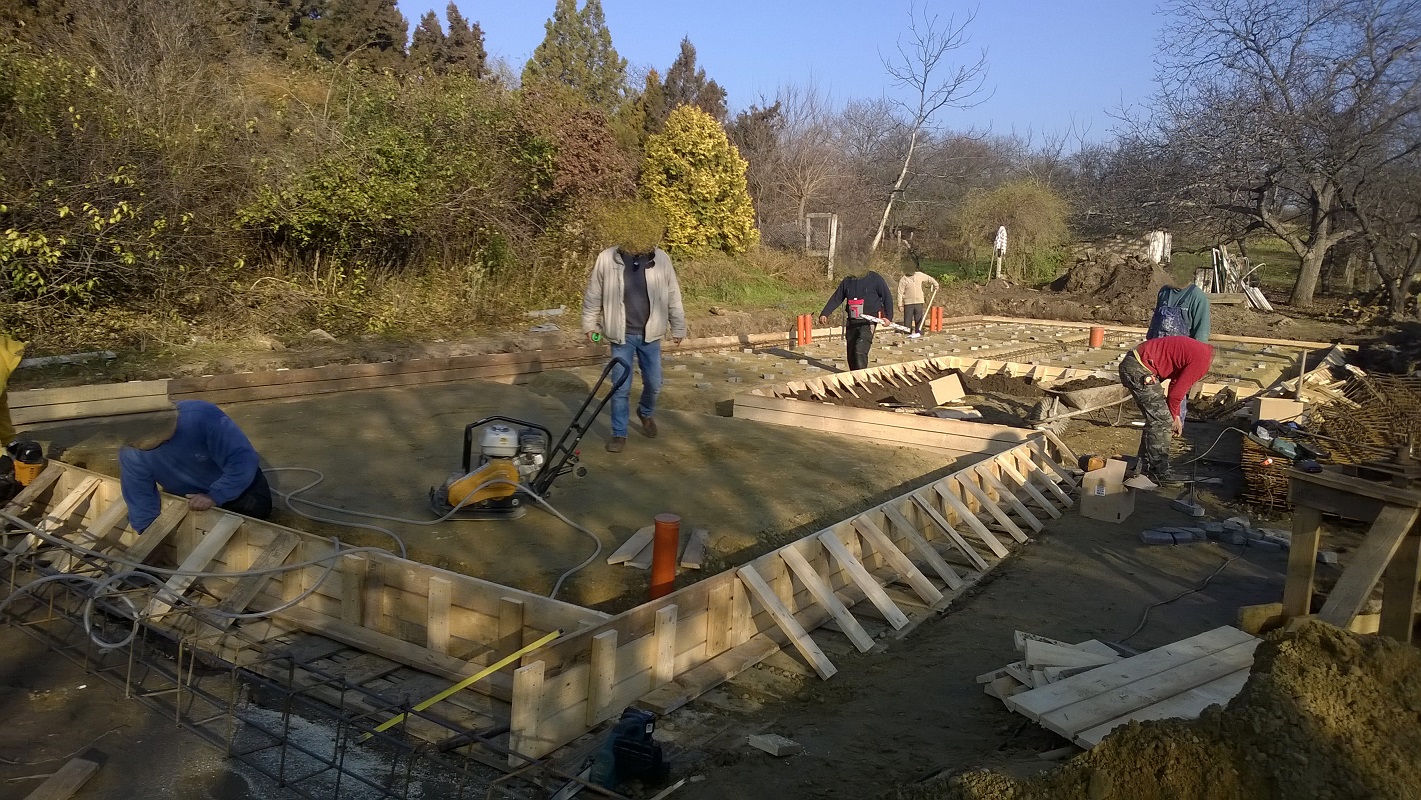

4. nap reggele
6. nap után
